DIAGRAMA DE PERT-CPM |
![]() Diferencias entre Diagrama de PERT y GANTT |
|
![]() Diagrama de PERT-CPM |
Diagrama de PERT-CPM |
La programación de proyectos por PERT-CPM consiste en tres fases básicas:
|
![]() Planeación |
PLANEACION La fase de planeación se inicia descomponiendo el proyecto en actividades, las estimaciones de tiempo para estas actividades se determinan luego y se construye un diagrama de RED o de flechas donde cada una de las flechas representa una actividad. ( → ) . El diagrama de flechas completo da una representación gráfica de las interdependencias entre las actividades del proyecto. La construcción del diagrama de flechas como una fase de planeación, tiene la ventaja de estudiar los diferentes trabajos en detalle, sugiriendo quizá mejoras antes de que el proyecto realmente se ejecute. |
![]() Programación |
PROGRAMACION El último objetivo de la fase de programación es construir un diagrama de tiempo que muestre los tiempos de iniciación y terminación para cada actividad, así como su relación con otras actividades del proyecto. Además, el programa debe señalar las actividades críticas (en función del tiempo) que requieren atención especial si el proyecto se debe terminar oportunamente. Para las actividades no críticas el programa debe mostrar los tiempos de holgura que pueden utilizarse cuando tales actividades se demoran o cuando se deben usar eficientemente recursos limitados. |
![]() Control |
CONTROL La fase final en la administración de proyectos es la de control; esto incluye el uso de diagrama de flechas y la gráfica de tiempo para hacer reportes periódicos de progreso. La red puede por consiguiente, actualizarse y analizarse y si es necesario determinar un nuevo programa para la porción restante del proyecto. |
Diagrama PERT-CPM |
Ejemplo de Ruta Critica |

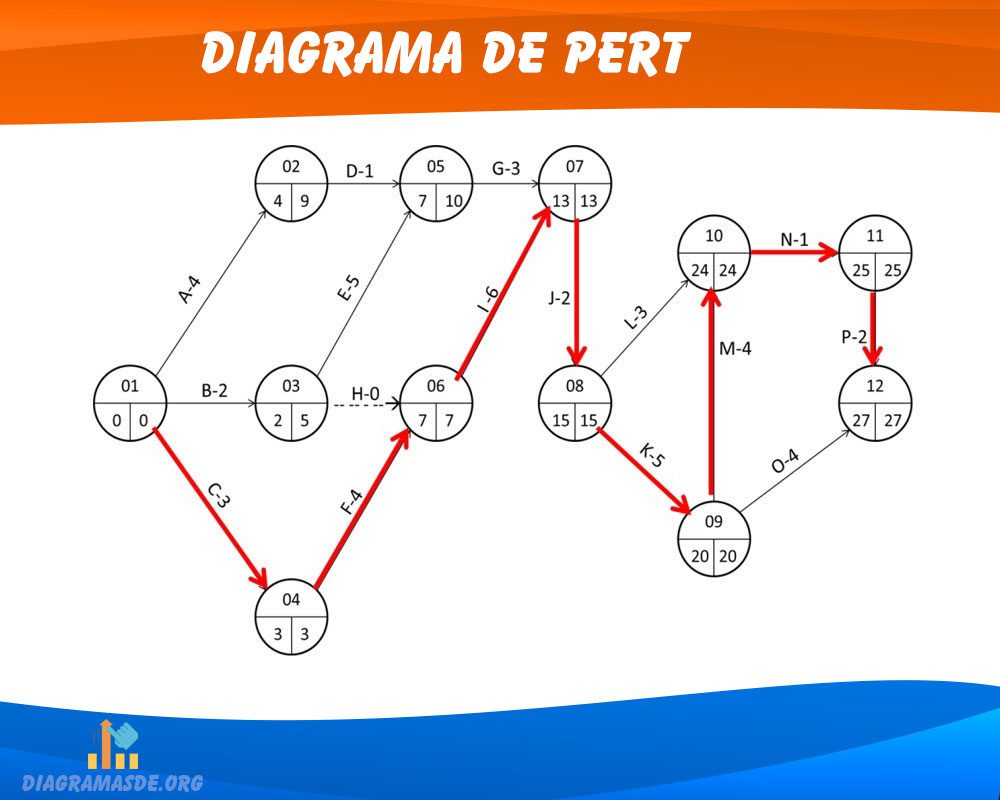

DIAGRAMA DE PERT |
G. 01 | ![]() |
